在惠州中洞抽水蓄能电站建设现场,一支由南网储能公司联合参建单位85名骨干组成的党员突击队通过科学统筹与技术创新全力推动工程攻坚,接连突破项目关键节点,为打造高质量抽水蓄能标杆工程注入强劲动能。

节点冲刺,稳步推进工程建设进度

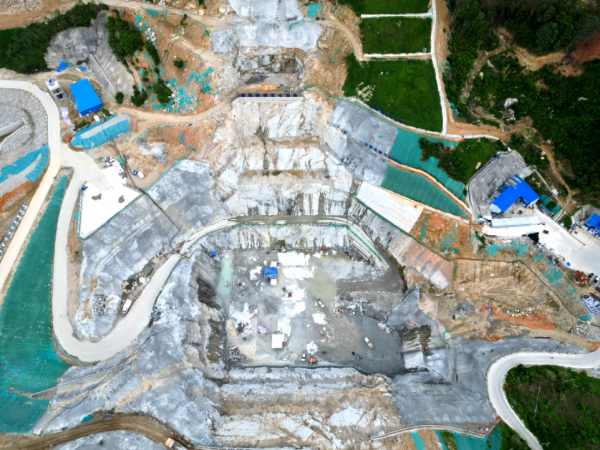

目前,在党员突击队的努力下,上库主坝一期填筑已全面完成,副坝1一期填筑进度达95%,导流洞顺利通过截流阶段验收,为上库后续工程的开展创造了良好条件。下库断层塞浇筑告捷,一阶段固结灌浆完成50%,施工进度有条不紊。输水发电系统方面,下斜井开挖顺利转序衬砌,中斜井扩挖完成80%,上斜井施工也全面启动。1#-3#尾水肘管吊装、组焊完成,地下厂房2×300吨桥机负荷试验顺利通过,机电安装工程有序铺开。PF1排风竖井反拉成型显著改善了地下厂房通风环境,为建设者筑牢安全屏障。
精锐集结,党员冲锋破难题
面对复杂地质条件与高难度施工挑战,项目组建三大党员突击队——"中洞抽水蓄能电站上、下库工程攻坚党员突击队"主攻大坝填筑与断层处理;"惠州中洞项目机组浇筑安装党员突击队"聚焦超高水头、超大容量抽蓄机组安装;"惠州中洞项目斜竖井施工党员突击队"破解50°陡坡井道技术瓶颈,队伍以“专家智库+党员带班”双模式运作,在物资运输、技术攻关、安全质量管控等环节全程护航。
党员突击队自成立以来主动扛起技术攻关责任,聚焦关键节点精准发力,成功攻克多项施工难题,为项目高质量推进提供坚实保障。
攻坚破局,技术难题前彰显党员担当
地质难题创新突破。面对上库主坝右坝肩复杂地质,党员突击队联合专家创新“开挖回填+固结灌浆+粘土防渗”组合方案,通过优化干密度与孔隙率双控指标,将全强风化料填筑质量显著提升。
断层贯穿精准施策。针对下库坝基主断层贯穿难题,突击队优化基础处理方案,24小时轮班监测灌浆作业,动态调整工艺参数确保质量可控。
斜井施工安全提质。在50°斜井施工中,首创“五重安全限位系统”,优化爆破孔距至40厘米并实施验孔制度,实现超挖率≤8%、错台≤5厘米的高精度开挖。

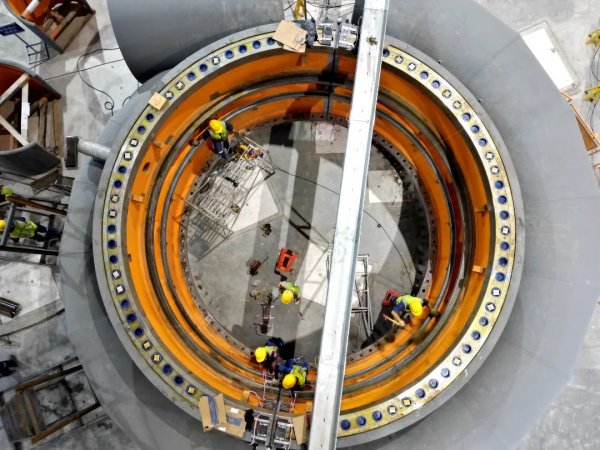

精密焊接树立标杆。600Mpa级钢管焊接严格执行“三检制”,焊缝合格率98%-100%。优化蜗壳座环焊接工艺,确保法兰水平度≤0.2mm,焊缝探伤一次合格,创行业质量标杆。

下一阶段,党员突击队将重点攻坚上库趾板混凝土施工、下库坝基断层处理、斜井衬砌灌浆以及引支钢管、蜗壳座环焊接安装等核心任务,通过建立专家咨询组强化技术保障,推行“党员带班+工序验收”制度严控质量,实施设备“日检+周测”机制筑牢安全防线。 |
