连日来,永济市国云微控100MW独立混合储能二期项目建设正全力加速,预计2025年年底全容量并网运行。项目建成后将有效平抑电网频率波动,保障电网安全可靠运行,为混合储能发展与我省能源结构转型提供有力的技术和实例支撑。

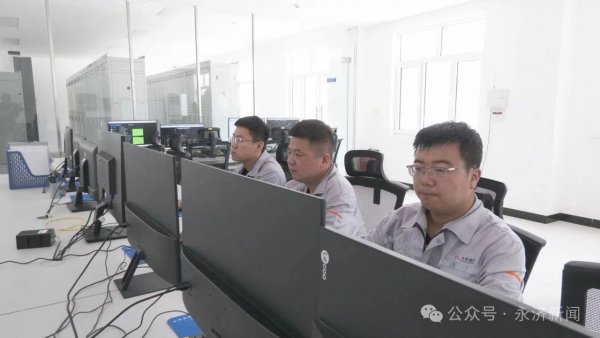

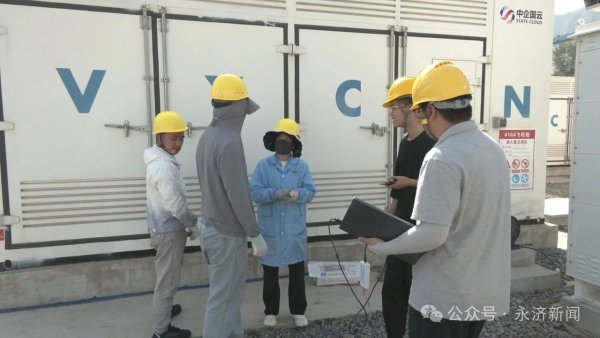

在施工现场,工作人员各司其职,有的在进行设备安装及空调调试,有的则专注于飞轮控制系统与主控室的通讯连接和系统调试,一派热火朝天的繁忙景象。
永济市国云微控100MW独立混合储能项目运营负责人 董嘉:二期设备是在今年一季度开始进场的,目前,已经完成整体工作的60%,飞轮储能已基本安装完成,现在正在进行飞轮系统的调试工作,预计电化学储能在三季度完成安装调试工作。

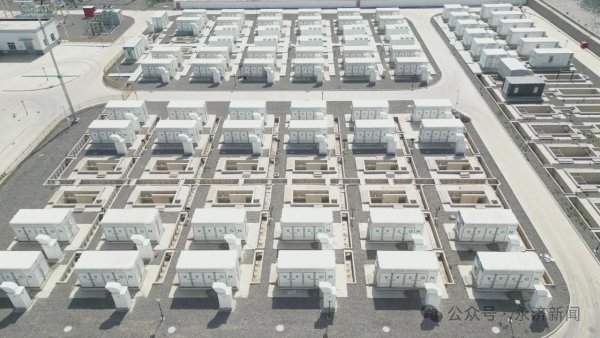

记者注意到,项目现场新增了一排排电阻柜。据了解,这些电阻柜是二期项目的技术升级,它可以显著提升项目的储能容量、设备性能及安全控制水平。
永济市国云微控100MW独立混合储能项目运行值长 李超:二期在一期的基础上进行扩容,容量为60MW,同时,我们对飞轮储能新增了电阻柜,当飞轮储能系统发生火灾故障等严重安全隐患时,斩波装置就会开始介入,电阻对高速运行的飞轮进行紧急制动,提高了产品的安全性。

永济市国云微控100MW独立混合储能项目共分两期建设,包含25个飞轮储能单元和15个磷酸铁锂电池储能单元,并配套总容量100MW变电站配置、220kV油浸式变压器、SVG无功补偿装置、GIS气体绝缘设备以及18.47公里的220kV外送线路。目前,一期40MW独立混合储能项目已成功并网运行,二期60MW的飞轮储能+锂电池储能设备进入安装调试阶段,预计今年年底完成全容量并网。项目创新性地结合了飞轮储能“寿命长”和磷酸铁锂电池“容量大”的技术优势,共同为电力系统提供一次调频服务,满足新型电力系统需求。
永济市国云微控100MW独立混合储能项目运营负责人 董嘉:全容量并网后可以对平抑电网频率起到积极的作用,提高省内电网运行的安全性和稳定性,为当地经济社会发展注入强劲的绿色动能,后续我们也会加紧建设工期,争取在预定的时间内完成并网工作。 |
