我市目前最大的单体投资项目——浙江江山抽水蓄能电站位于碗窑乡境内,去年7月动工以来,建设者鼓足干劲、加压奋进,在保安全、保质量的前提下提效率、抢进度,力争早建成、早投产。

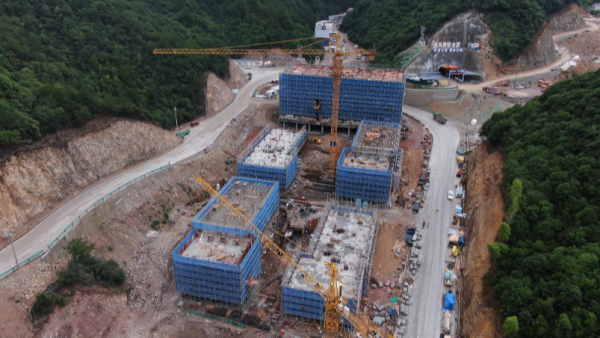

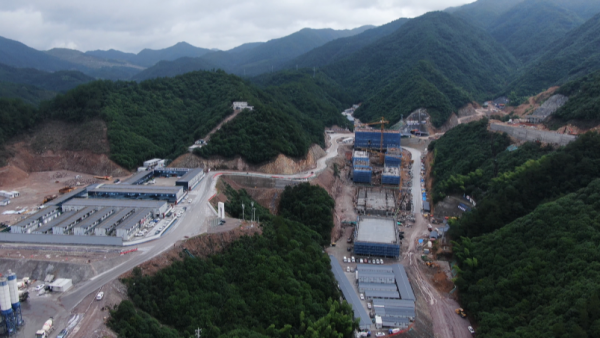

7月12日上午,在抽水蓄能电站项目施工现场,运输车辆满载着建筑材料,在各个作业面间奔驰。千余名建设者分布在各施工点位上,动作娴熟地操作着机器设备,施工现场各环节紧密衔接,高效运转。
“截至目前,进厂交通洞顺利完成1550米,仅剩下323米的工程量。通风兼安全洞已在今年2月底全部完成。进入3月,关键线路上的厂房开挖施工启动,目前厂房的顶层开挖工作圆满完成,进场公路隧道完成近700米,这些关键节点的顺利完成,为后续工程建设奠定了基础。”浙江江山抽水蓄能电站工程建设指挥部总工程师苏华介绍。
抽水蓄能电站项目总投资82.6亿元,总装机容量1200兆瓦,设计年发电量14.4亿千瓦时。项目涵盖上水库、下水库、输水系统、地下厂房及地面开关站等多项建设内容。项目动工以来,建设进展速度处于全省同批次核准项目的第一梯队。
该项目的高效推进,离不开我市建立的重大项目“项目吹哨、部门报到”联动机制。在市级层面,我市成立工作领导小组与指挥部,通过定期例会研讨解决问题,以清单交办、限时销号的闭环管理模式,确保工作高效落实。在建设层面,面对复杂多变的地质条件与施工技术上的重重难关,项目建设团队制订详细施工计划,明确各阶段施工任务和时间节点。通过定期安全检查,及时发现、消除安全隐患,并根据实际情况,实时优化施工方案,提高施工效率,确保工程建设按计划推进。
“目前实行24小时不间断轮班作业,参与项目建设人员超1050人,同时调配了大量机械设备,包括挖机、装卸机、运输车辆以及双臂台车、单臂台车等隧道施工专业设备。这些人员和设备的投入,与多工作面同步施工的高效模式相结合,为项目安全高效建设提供了坚实保障。”苏华说。

截至目前,浙江江山抽水蓄能电站项目累计完成投资10.8亿元,首台机组预计2029年第二季度可实现发电。“我们计划今年年底前完成进场公路的开挖工作,争取在2026年春节前投用。在厂房方面,今年年底前要完成第二层、第三层的开挖施工,进厂交通洞也将在今年年底前完成开挖施工。”苏华表示,待项目全部建成投产后,将承担起电网调峰、填谷、储能、调频、调相和紧急事故备用等任务,进一步优化电源结构,提高电网运行经济性,保障能源供应安全稳定。 |
